我公司與泰安騰飛實業有限公司在2025年9月份承接施工泰安市公鐵聯運物流產業園建設涉及的35kV#2汶北線#37-#52段線路遷改工程跨越京滬鐵路K574+500處電力線架設工程。
一、項目基本情況
鐵路東側跨越架尺寸:14.4m(長)×12.6m(寬)×19.5m(高);鐵路西側跨越架尺寸:14.4m(長)×14.4m(寬)×22.5m(高),封網由5根φ16迪尼瑪繩作為承力索,由5 根φ12 迪尼瑪繩作為拉網繩,鐵路上方按照每排間隔2m的搭設方式進行封網,則本次鐵路上方封網共需15m 絕緣桿19 排,自閉線上方按照每排間隔2m的搭設方式進行封網,則本次自閉線上方封網共需15m絕緣桿4 排。因此,本次封網共需15m 絕緣桿23 排。
鐵路兩側跨越架搭設前,確定施工占地范圍,并用白灰標記出來,搭設跨越架需要與當?shù)卣疁贤ê?,跨越架搭設前用液壓挖掘機(SY365H-S)平整場地,將設置跨越架處的樹木、雜草等進行清理,將跨越架搭設處地表松土清理并平整,保證基礎平整度偏差不超過2cm,保證地面無塌陷。場地平整完畢后用液壓夯實機(LG-42KJ)進行夯實,并進行靜力觸探試驗來檢測地基土承載力,由當?shù)鼐哂邢鄳?yīng)檢測資質的檢測單位進行跨越架基礎承載力檢測(采用輕型動態觸探儀),并出具相應檢測報告。夯實后地基土承載力大于120kPa 判斷合格,地面平整夯實應超出跨越架架體四周各3m,平整夯實后,對于平整完畢的場地采用水準儀進行復測,要求地面水平在±5°,嚴格控制標高,經監理驗收,確認合格后方可進行下一步工序。為確保無沉降,在平整地面基礎上面采用C25 混凝土制作跨越架墊層,鐵路東側跨越架墊層尺寸:順鐵路方向長18.4m,寬16.6m,厚200mm;鐵路西側跨越架墊層尺寸:順鐵路方向長18.4m,寬18.4m,厚200mm。在距離跨越架基礎1 米處,圍繞跨越架四周挖排水溝,排水溝溝底寬300mm,深300mm,邊坡坡度1:1.5,并保證排水溝具有一定坡度,排水溝通過軟管與既有排水設施連接,保證施工期間跨越架基礎無積水浸泡現場。

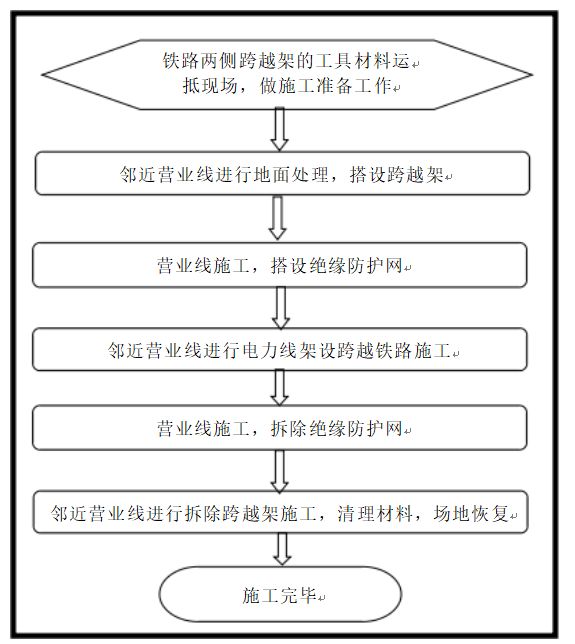

二、項目施工流程圖及施工照片

1、跨越架施工圖

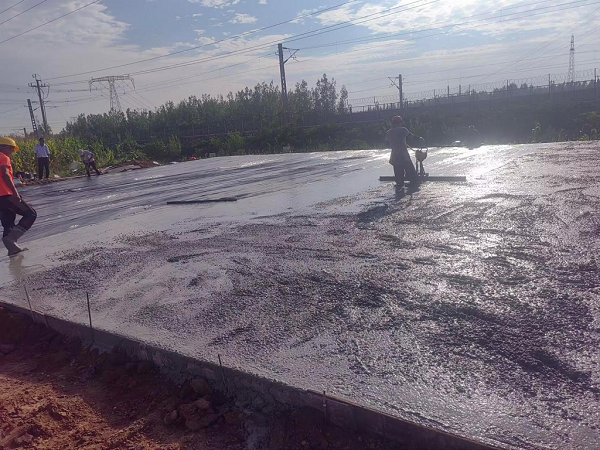

2、混凝土墊層澆筑

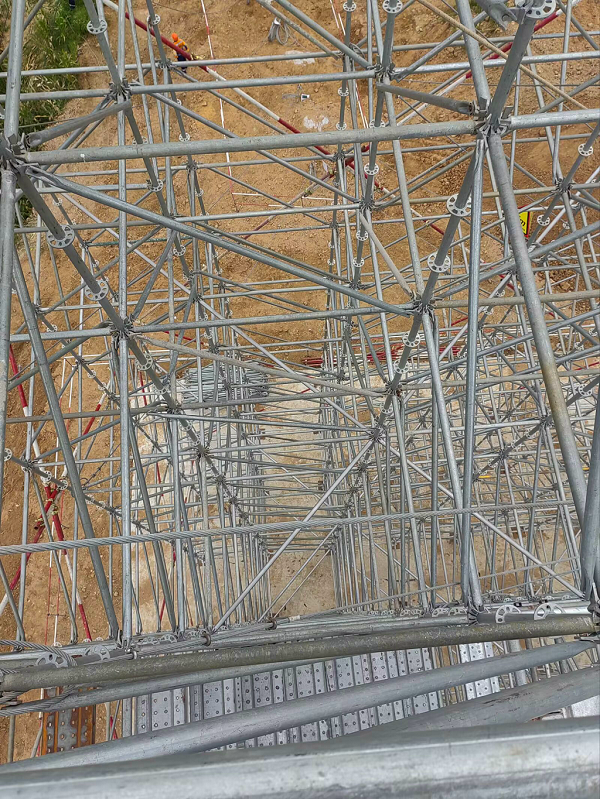

3、跨越架搭設完成照片
